小閥門兒今日資訊:豐寧換流站工程閥廳鋼柱吊裝超前7天完成,下面一起來看詳細資訊報道: 9月8日,鄂電監理的張北柔性直流電網±500千伏豐寧換流站工程柔直極一、極二閥廳鋼柱吊裝全部完成。
豐寧換流站工程閥廳鋼柱吊裝超前7天完成

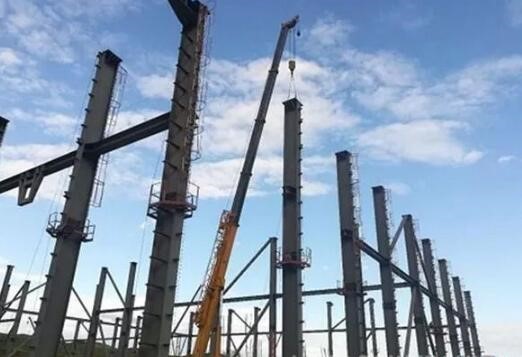

張北柔性直流±500kV豐寧換流站工程柔直極一、極二閥廳總建筑面積達16802平方米、柱頂標高較高24.02米。整個閥廳鋼柱共126根,鋼梁和支撐共100根,總計約1300噸。鋼柱分上下兩節安裝、中間高強螺栓連接。本次鋼結構吊裝單根鋼柱截面大(H1200*600),重量重(約9噸),就位難度高(較高柱頂標高24.02米),較大柱長16.5米,且鋼柱需要空中對接精度要求高是施工過程中的重點和難點。
為確保閥廳鋼柱吊裝的順利進行,設計院監理部嚴格審查了《鋼結構安裝專項施工方案》等指導性文件,在鋼柱吊裝前要求施工單位對鋼結構安裝專項施工方案進行安全技術交底,通過3D動畫播放的方式對施工人員進行技能專項培訓,講解鋼結構吊裝的工藝原理、質量要求和應該注意的安全質量問題等。
鋼柱吊裝從7月13首基吊裝到9月8日全部吊裝完畢共耗時57天,對比節點工期,超前完成施工任務7天。
設計院監理部在此過程中,嚴格執行安全旁站,質量專監每日現場巡視抽檢控制工藝質量。此次閥廳鋼柱吊裝完成為接下來的閥廳網架頂升施工奠定了堅實的基礎,監理部將以本次鋼柱吊裝的完成為契機,對各項工作認真組織、超前策劃,以嚴謹科學的管理服務業主,爭創國家優質工程。
